春潮涌动启新程,攻坚实干正当时。当南宁南集中修的号角正式吹响,机械化维修一车间闻令而动、率先出征,作为全路大机最早开工的车间,于2月23日正式启动施工,至3月13日圆满完成既定攻坚任务,以“早部署、早行动、早落实”的奋进姿态,在南宁南枢纽展现大机人的责任与担当。
此次南宁南集中修,是配合南宁工务段对铁路线路设备的一次系统性“体检”与“强筋健骨”,是消除线路长期运行积累的隐患,恢复设备性能,为铁路客货运输安全畅通筑牢基础。机械化维修一车间主动扛起先锋使命,抽调骨干力量组建2个机组,直面施工周期紧、任务重、标准高的考验,在为期19天的奋战中,每天抢抓2至3个施工天窗,争分夺秒推进作业,用专业与坚守圆满完成任务。
为确保集中修施工安全、高效、优质推进,车间立足实际、精准施策,打出一套科学高效的施工保障“组合拳”,层层压实责任、细化防控措施,全方位为此次集中修施工顺利开展保驾护航。

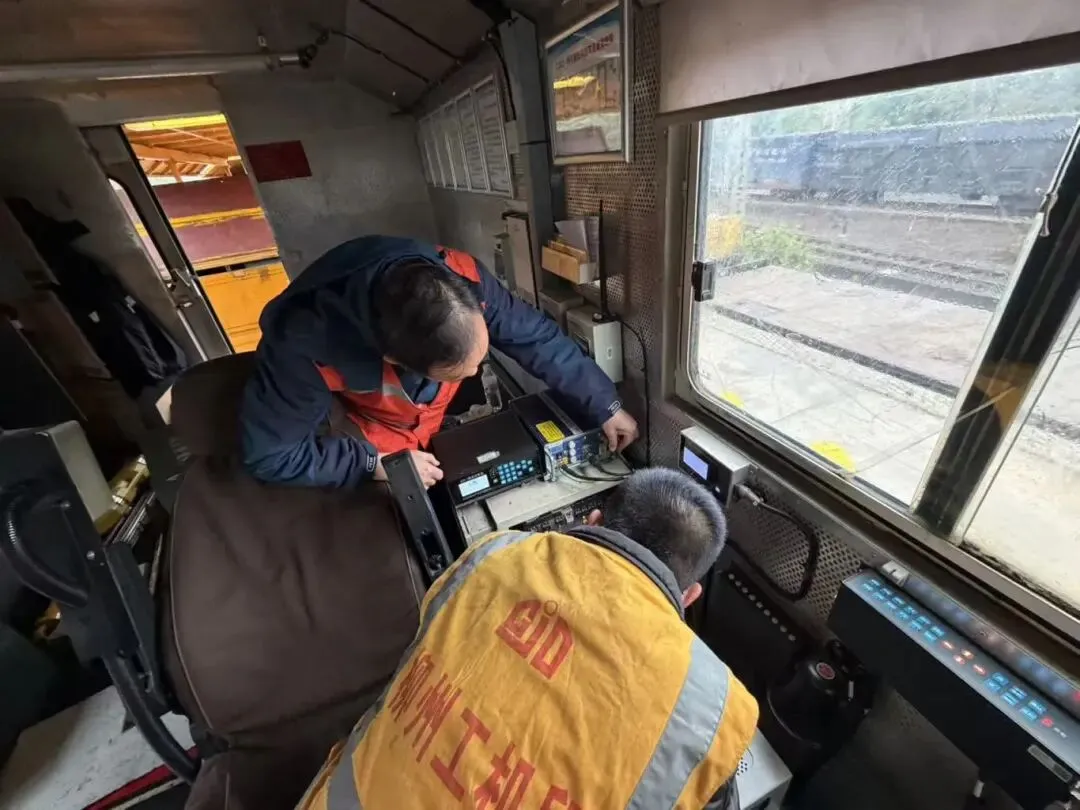

施工前,车间提前组织技术骨干深入南宁南作业现场,开展全面的设备调查,详细摸排线路、道岔病害情况,结合大机作业特点,制定“一任务一方案、一环节一措施”的施工计划,明确各机组、各岗位职责,细化作业流程、安全标准和质量要求。

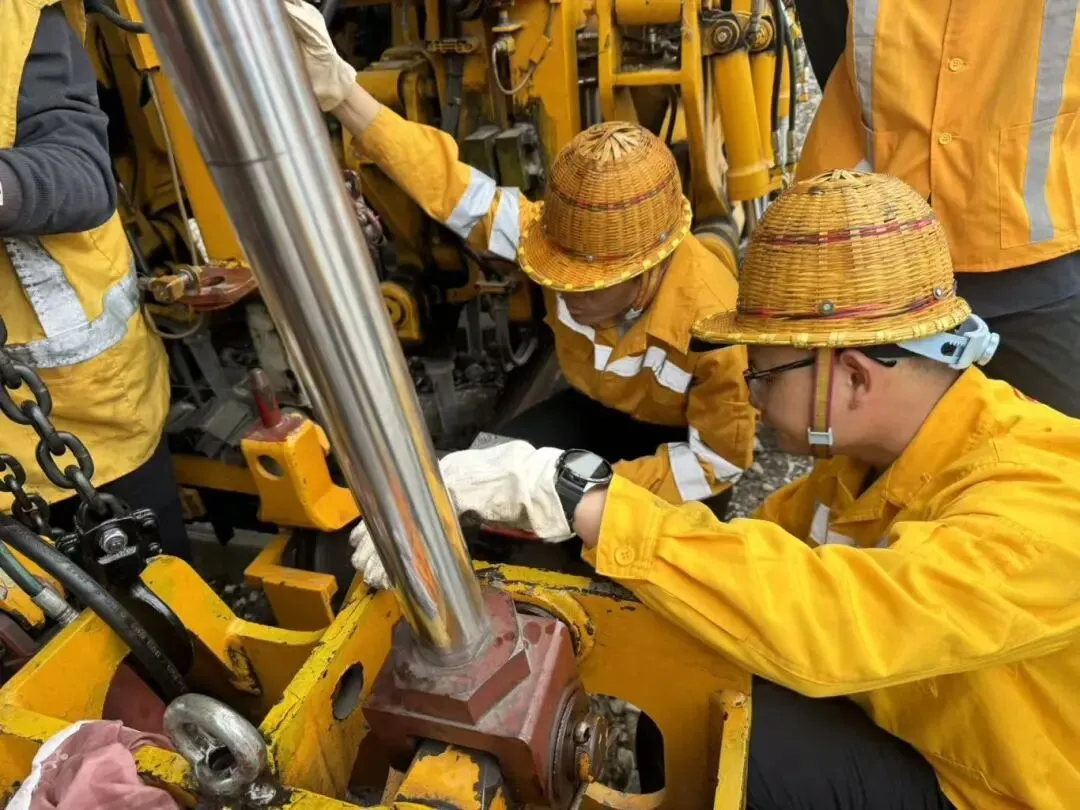

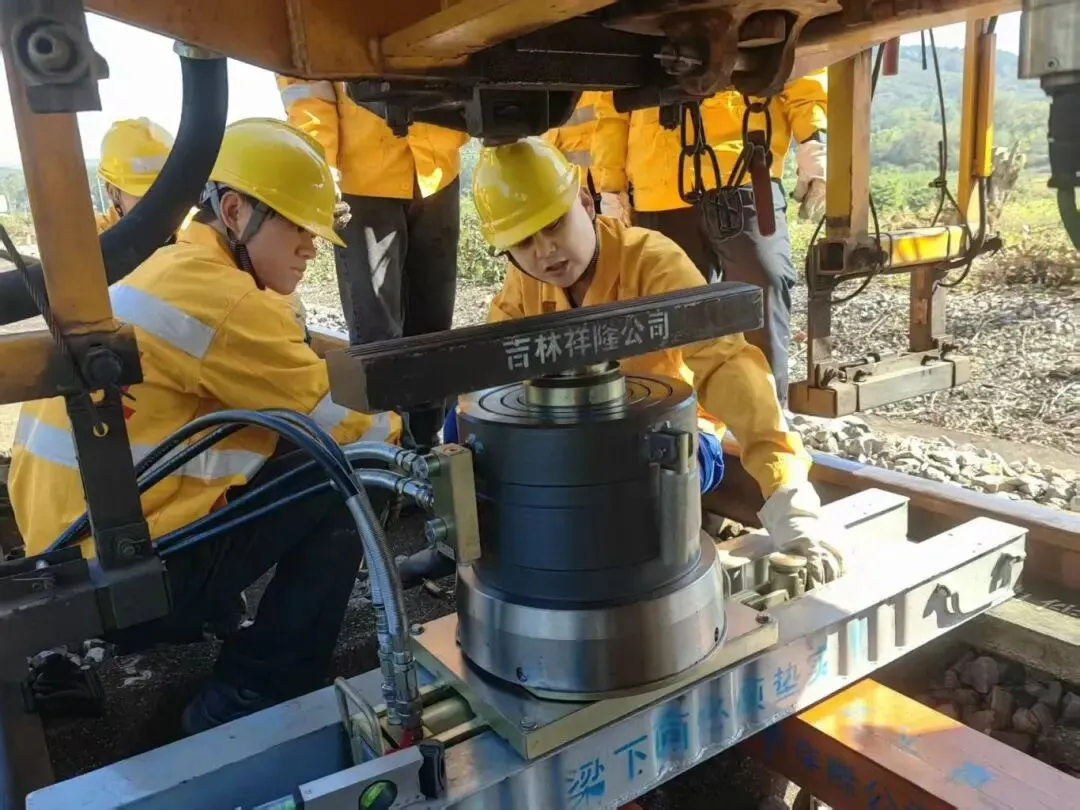

同时,提前完成大机的检修、调试与保养,备足施工所需材料、工具,组织全员开展安全警示教育和技术交底,确保每一名作业人员都熟悉作业流程、掌握安全要点,为开工即冲刺做好充分准备。

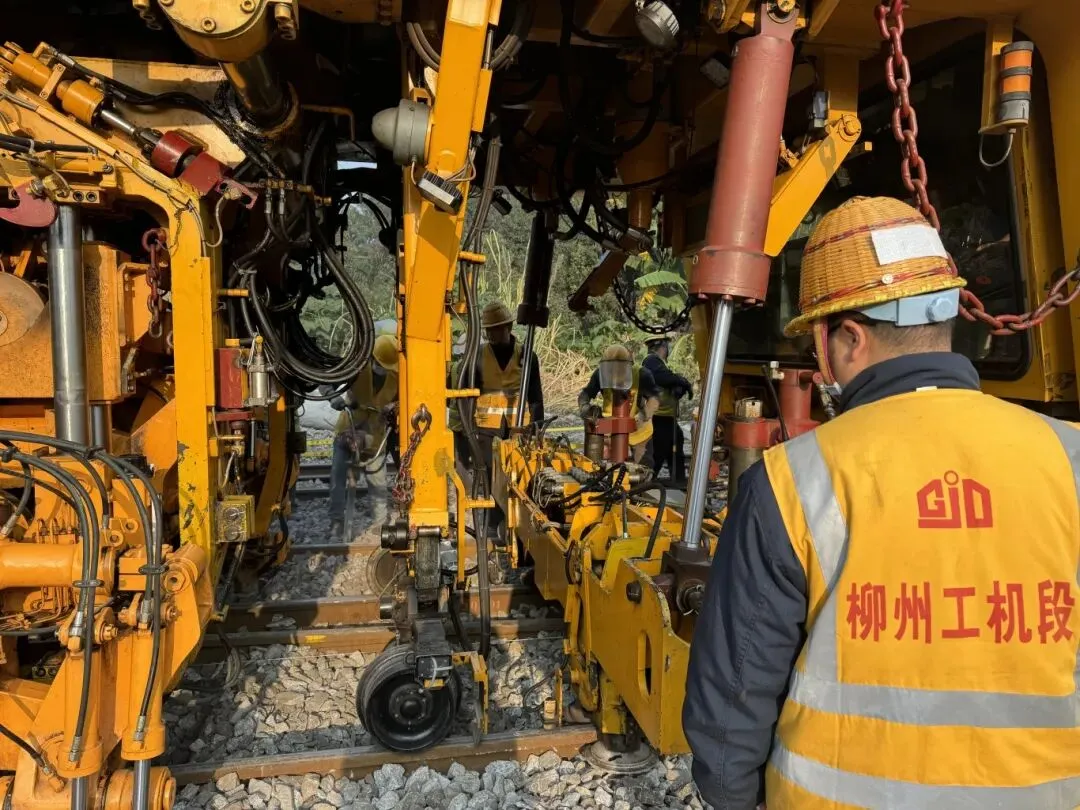

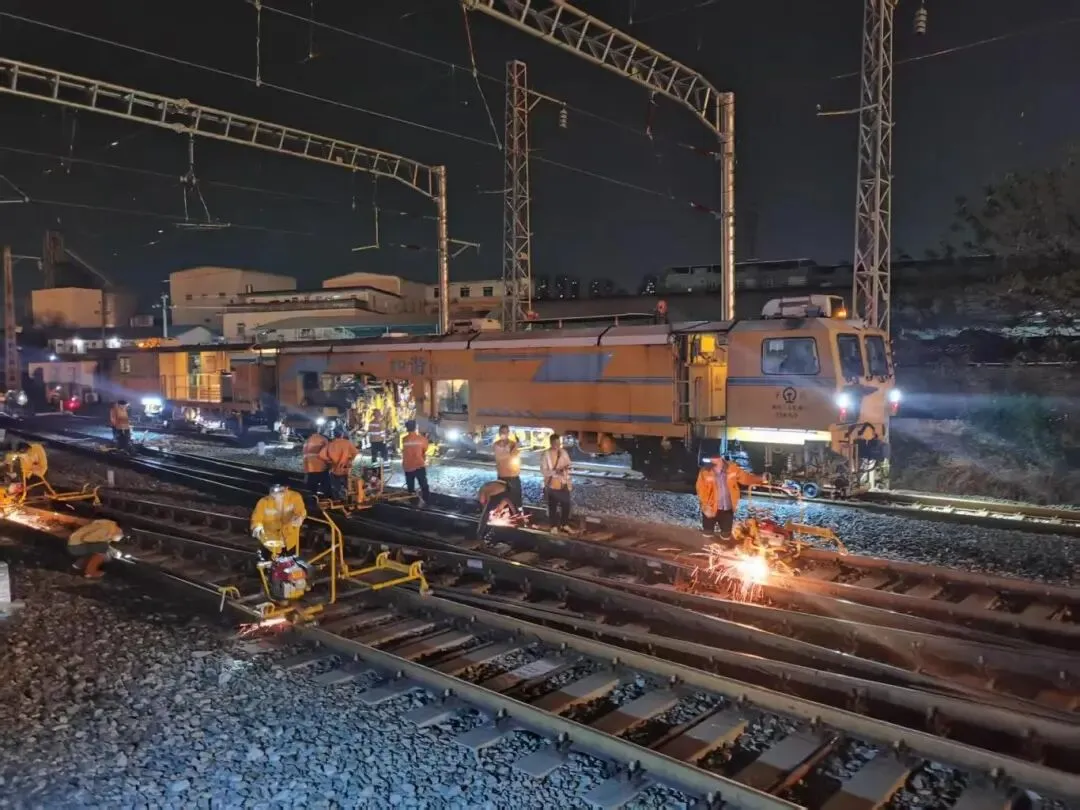

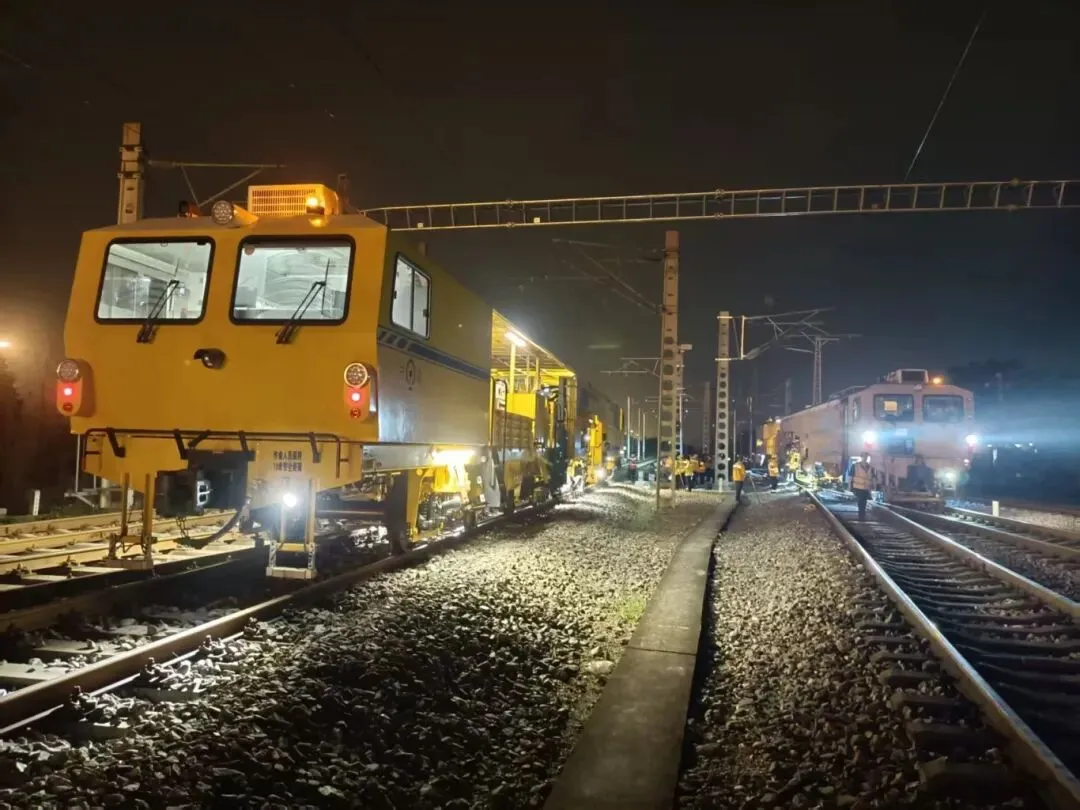

针对每日2至3个天窗的高强度作业,车间实行管理人员分片包保、驻守作业现场,重点盯控关键环节和重点部位,及时排查化解作业风险。严格执行段“六大”安全及“十条”安全管控措施,规范现场作业标准,明确各岗位安全职责,确保天窗作业“零违章、零隐患、零事故”。
推行每日复盘机制,每晚召开施工总结会,梳理当日作业亮点与不足,优化次日施工方案,实现施工安全与进度双向推进。
车间党员骨干主动亮身份、作表率,带头冲锋在施工一线,带领全体机组人员克服高强度作业、天气变化等困难,坚守岗位、昼夜奋战。合理调配人力、大机资源,确保天窗时间高效利用,形成“上下同心、左右协同、全员攻坚”的良好氛围。同时,做好后勤保障工作,妥善解决作业人员的食宿、休息问题,解除大家的后顾之忧,让全员能够全身心投入到施工攻坚中。

功夫不负有心人,实干终得硕果。机械化维修一车间经过19天,共计47个封锁天窗,圆满完成南宁南集中修各项既定任务,累计完成道岔维修65组、线路维修21.36km,其中线路清筛换砟捣固11.06km、线路换枕捣固10.3km,全面提升了南宁南线路设备的平顺性和稳定性,有效消除了设备安全隐患,为铁路运输安全畅通提供了坚实保障。

春运落幕,坚守不止。机械化维修一车间此次南宁南集中修的圆满完成,不仅夯实了铁路线路设备安全基础,更彰显了铁路人“保安全、保畅通”的初心使命,为后续铁路运输安全稳定运行提供了有力保障。
