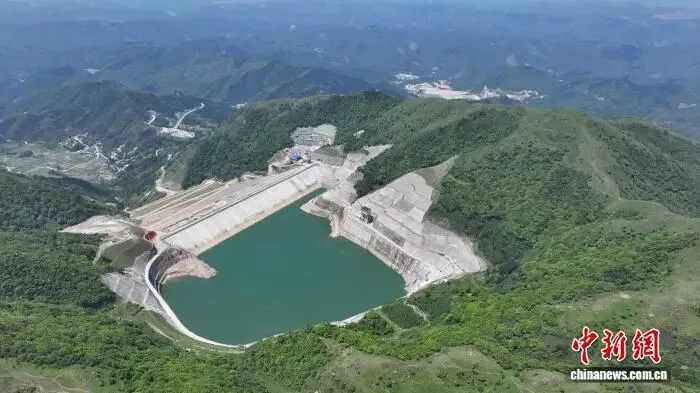

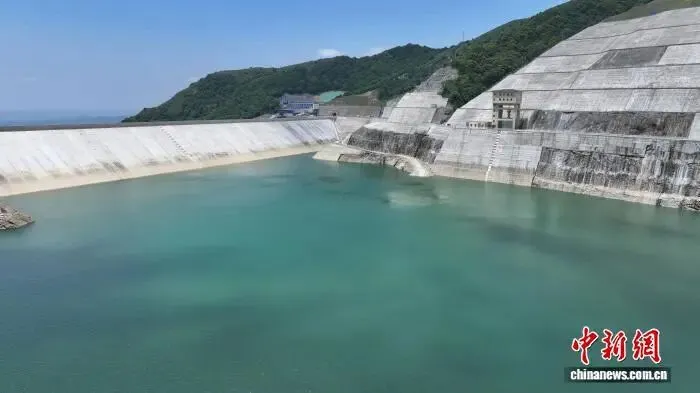

6月1日,广西首座抽水蓄能电站——南宁抽水蓄能电站上水库大坝V期填筑完成,实现全面封顶。
6月1日 广西首座抽水蓄能电站——南宁抽水蓄能电站上水库大坝V期填筑完成 实现全面封顶
抽水蓄能,指的是电力富余时,用电能将水从下水库抽至上水库,将电能转化为水的势能“储存”起来;在电力紧张时,再放水发电,将势能重新转化为电能,反哺电网。
南宁抽水蓄能电站位于广西南宁武鸣区太平镇,巧妙利用群山间400米的自然落差,建设上、下水库及山体内的地下厂房等系统工程。在用电低谷时,它吸纳风电、光伏等富余电力,将水从下水库抽至上水库储存;在用电高峰时,上水库放水发电,每小时可转化为120万千瓦时清洁电能,满足20万户居民一日用电需求,被誉为广西电网的“超级充电宝”。
南宁抽水蓄能电站也是“十四五”期间华南地区首个核准的抽水蓄能项目,总投资约80亿元人民币,共安装4台单机容量30万千瓦的机组。上水库主坝为混凝土面板堆石坝,最大坝高92.5米,坝顶长499.5米,填筑总量585.61万立方米。
南宁抽水蓄能电站被誉为广西电网的“超级充电宝” 于2025年12月提前投产发电
据知,项目团队开展“优化土石方调配快速筑坝关键技术研究”课题,提出“分区开挖、分期填筑”的总体方案。通过抢抓外部协调与内部精心组织,创下单月填筑67.2万立方米的高强度纪录;同时创新采用“大流量抽水+小流量稳压”的蓄水方式,在保障大坝安全稳定的前提下大幅提高了蓄水速度。最终,电站于2025年12月提前投产发电。
